9月25日16時,杭金衢改擴建二期牛塘橋(K392+718)最后一片20米預應力空心板梁平穩落下,現場響起了一片歡呼聲,這是在衢州供電公司全力配合下,本項目克服涉220千伏高壓線難題后取得的又一節點工程任務的完成。
杭金衢改擴建二期牛塘橋(K392+718)位于衢州境內,在4標段范圍。220千伏金真4U74高壓線橫跨牛塘橋上空,且該線路在11月前缺乏停電條件,涉220千伏高壓線梁板架設成為4標項目的關鍵難點之一。根據“任務不減,工期不變”的總要求,為同步保障高壓線路穩定運行、改擴建工程安全推進,指揮部加強與衢州供電公司的聯系溝通,統籌協調電力部門及參建單位,經過多次現場測繪,共同商討,反復計算,論證優化,編制并通過了《牛塘橋?qū)m椉芰菏┕し桨浮罚瑳Q定于9月20日至9月30日之間在天氣良好的情況下進行梁板架設,保障“中秋”、“十一”雙節來臨前完成梁板架設任務。
9月25日下午1點,天氣晴朗,指揮部會同國網衢州供電公司輸電運檢中心技術人員到架梁施工現場,在作業前對項目施工人員進行安全交底,對施工步驟進行再倒推,對施工細節如鋼絲繩主繩長度的控制、起重設備的接地等進行再強調,對施工人員的安全防護進行再檢查。與此同時,4標項目部采用無人機事先懸停,實時關注吊機大臂頂端與高壓線的安全距離,確保萬無一失。本次吊裝采用一臺130T、一臺80T吊機同時作業,項目施工人員使用全站儀對起重機頂端高度進行跟蹤監控,并通過對講機實時傳達吊裝高度至操作手,保障架梁全過程在安全范圍內作業。參建各方勠力同心,順利安全完成了本次牛塘橋梁板架設任務。

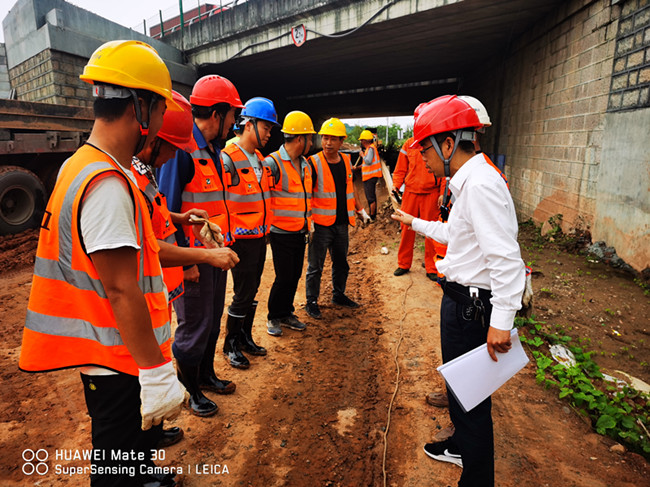

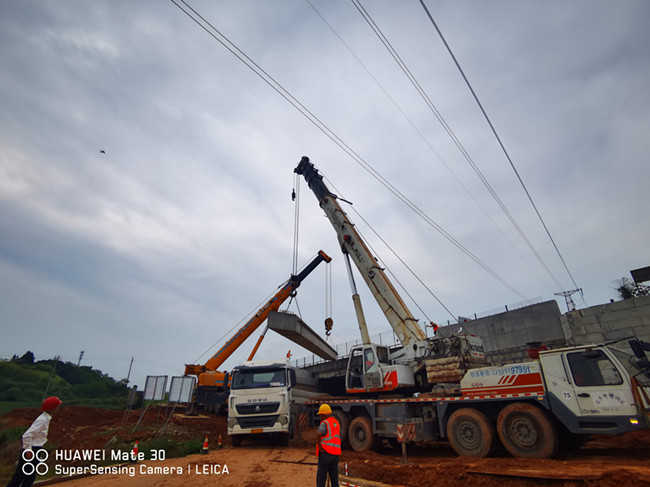

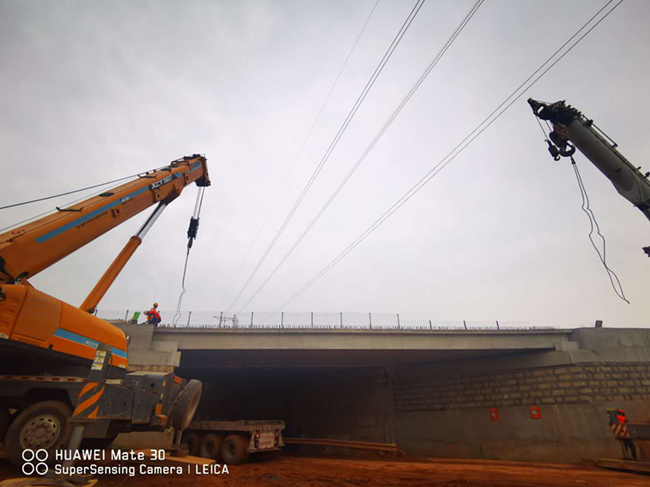

下一步,4標項目部將按照節點工程計劃要求,持續加大全線施工要素投入,搶抓橋梁、路基施工進度,全力保障施工安全質量,確保年度目標任務圓滿完成。(圖片從上到下分別是架梁前電力人員進行安全技術交底、兩臺吊機協同作業、嚴格控制吊機吊臂高度)(杭金衢改擴建二期指揮部? 周建國? 彭云? 張元坤)
