3月9日13時,500kV蕭蘭蕭亭高壓線路正式拉閘停電,標志著杭紹甬高速杭紹段項目首條500kV高壓線遷改工作正式啟動。

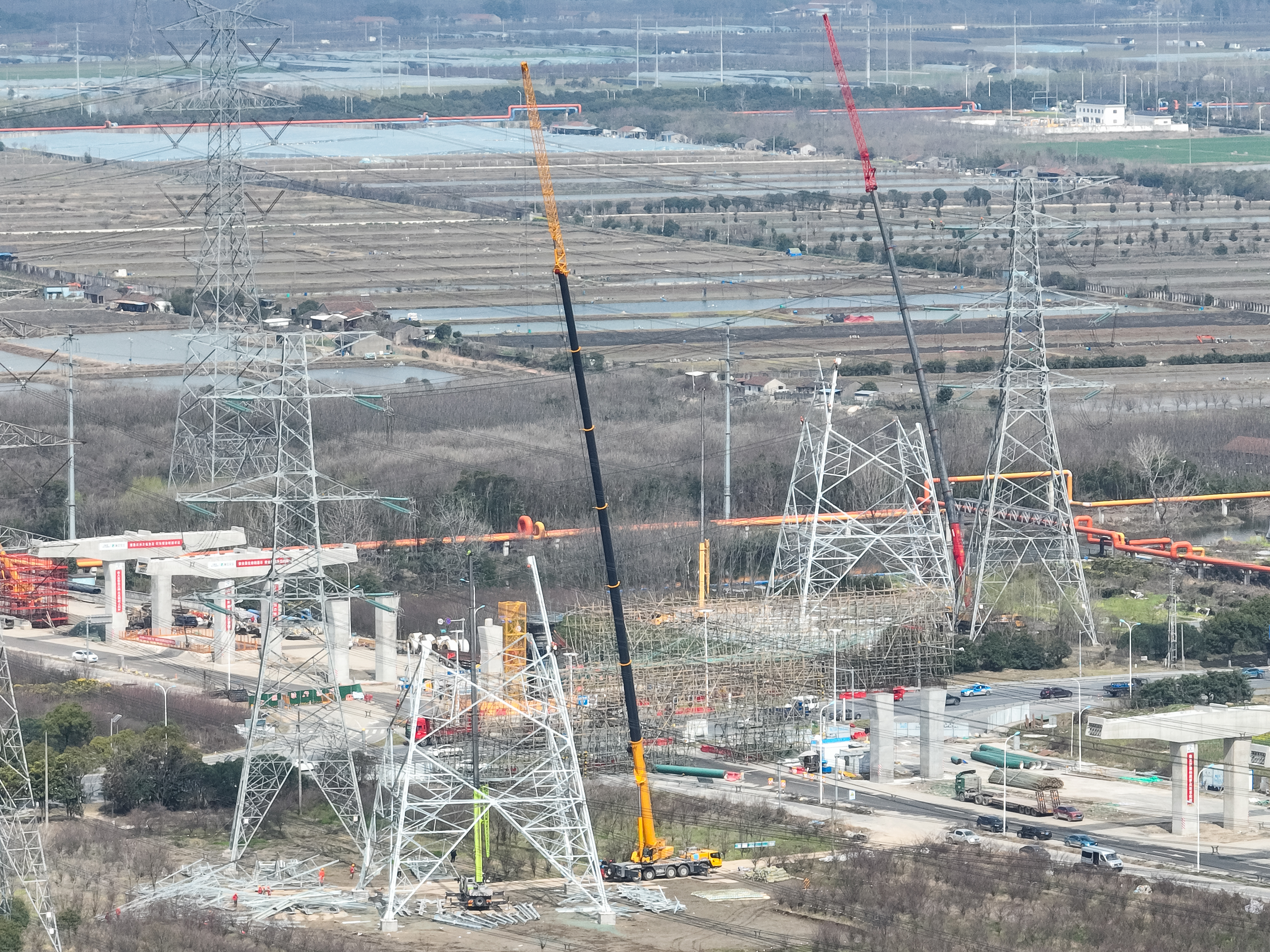

在遷改施工現場,經過施工人員的緊張作業,一座座鐵塔拔地而起。據現場負責人介紹,500kV蕭蘭蕭亭高壓線橫跨杭州蕭山和紹興柯橋兩個地區,共有兩段需要遷改,需完成6基鐵塔組立、架線以及6基老塔拆除工作。要確保項目能夠順利進場施工,政策處理工作的完成是前置條件,房屋拆遷、管線遷改等都是重要環節。據悉,杭紹甬高速杭紹段項目全線需遷改的35kV以上高壓線達28處,房屋拆遷514處;涉及電力、燃氣、通訊、給排水、國防光纜等管線遷改421處,管線數量多、施工環境復雜。其中,500kV超高壓電力遷改有4處,蕭蘭蕭亭線超高壓電力線便是一塊“硬骨頭”。由于500kV高壓線的停電計劃是由華東電網統一安排,不僅時間緊迫,而且存在電壓等級高、停電影響大、技術方案難、施工周期長、實施任務重、需協調單位多等問題。能否順利遷改成為制約項目順利推進的瓶頸。
為圓滿完成遷改任務,確保馬鞍2號橋正常施工,項目部克服工期緊、征地難、施工難度大、疫情防控等困難,抽調骨干人員積極對接項目公司及監理單位,并邀請相關行業部門一起進行專題研討、評審。在供電公司和當?shù)卣拇罅χС窒拢嚓P(guān)部門多次組織召開遷改工作現場推進會,超前開展科學的分析策劃,制定了周密詳細的遷改施工方案。最終,在各方的共同努力下,成功爭取到停電施工窗口期。
本次杭紹甬高速杭紹段項目首條500kV高壓線的遷改,是全線管線遷改的一個重大突破,標志著項目全線首條、等級最高的500kV高壓線遷改施工正式拉開序幕,為順利實現項目如期通車目標奠定了堅實基礎。(劉亦薦 賈鑫超 祝金峰 汪璐瑤)
