近日,隨著國家電網紹興市供電公司電力改遷土建施工隊伍的進場,這標志著制約杭紹甬高速杭紹段項目推進的“攔路虎”——500KV古舜古江線遷改施工正式拉開序幕。

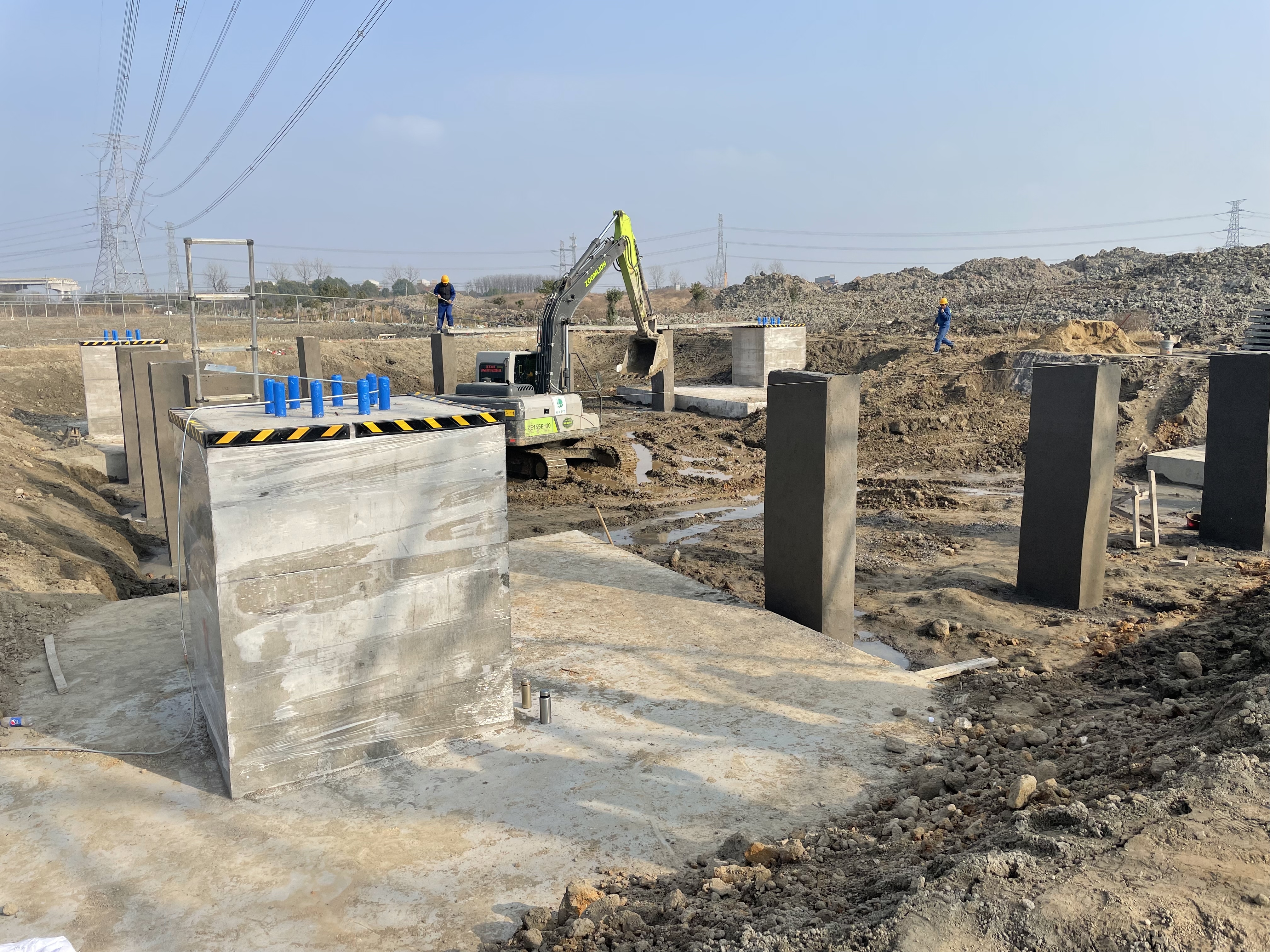

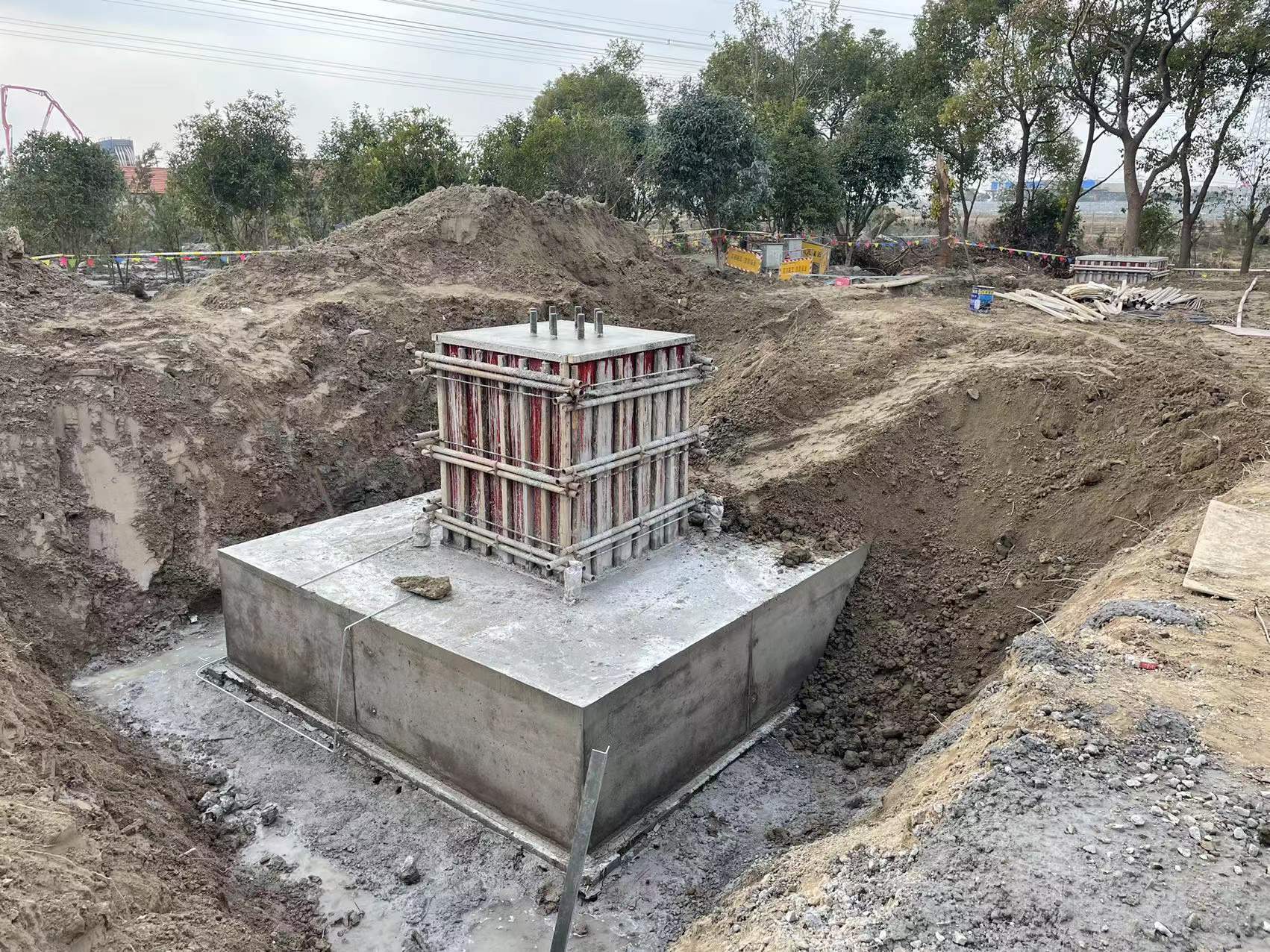

杭紹甬高速杭紹段項目上虞2號橋,位于紹興市濱海新區,在高速里程K34+400.7處下穿500KV古舜古江線。由于線路凈高16.22m,架橋機高度為12m,安全距離僅4.22m,不滿足8m的安全距離,架橋機無法過孔,需對其進行遷改。由于500KV高壓線的停電計劃是由華東電網統一安排,一年僅有一次的停電窗口期,安排難度極大。自項目開工以來,為不影響主體結構順利施工,在供電公司和屬地政府的大力支持下,相關部門多次組織召開遷改工作現場推進會,優化完善遷改方案,按時完成塔基政策處理,電力改遷施工隊得以順利進場開始土建施工,500KV古舜古江線遷改工作取得突破性進展。
據了解,杭紹甬高速杭紹段項目全長52.81km,總投資約293.9億元,是我省當前單體投資規模最大的PPP交通項目。項目建設工期26個月,工期緊、任務重,征遷工作成為擺在眼前的首要問題。項目全線35kv以上高壓線40處,需遷改的有28處;房屋拆遷514處;涉及電力、燃氣、通訊、給排水、國防光纜等管線遷改421處,管線數量多、施工環境復雜。面對困難,杭紹甬高速杭紹段項目充分發揚“盯關跟”的精神,成立征遷工作專班,配置專人跟蹤,開展攻堅行動,并與地方有關部門積極溝通交流,全力推進管線遷改工作,確保項目建設順利進行。
“征遷工作等不得、慢不得,必須要只爭朝夕,爭分奪秒,奮力把工作往前推。困難越大,越顯為民本色,壓力當前,更見攻堅克難。”動員會上,杭紹甬高速杭紹段項目征遷工作組負責人表示,征遷工作作為項目當前第一難事,各參建單位要形成“比學趕超”的氛圍,堅定不移抓發展,毫不動搖抓項目,以行之有效的舉措攻克征地拆遷難點焦點問題。
連日來,征遷專班人員始終奔走在一線,深入現場排摸,制定詳細的遷改計劃和實施方案,積極與屬地街道和指揮部對接配合。1月17日,在濱海新區管委會內,關于杭紹甬高速紹興濱海段電力遷改工程的討論會正在進行。專班工作人員介紹說,為了這個工程他們已經上門溝通了很多次,然而改遷工作是一項復雜的工程,很多時候談了半天,還是沒有實質進展,這是常事。工作再難,該干還是得干,既然這次談不攏,那就下次再上門磋商,必須要攻堅克難,坑下這個硬骨頭。通過專班人員的持續攻堅,目前,項目義蓬樞紐生產灣燃氣管道遷改工作正在進行中,各項工作有力推進,保障了工程各重要節點的順利施工。
為搶抓工期,專班工作組總是來回奔波,穿梭于施工現場、電力部門等地。他們以逢山開路、遇水架橋的精神,積極協調解決遷改矛盾和難題,加強施工現場的安全與質量管理,主動發揮帶頭、引領、示范作用,切實把黨員先鋒模范作用體現在解決遷改難點的關鍵時刻。他們用過硬的作風、扎實的工作、良好的形象推動項目建設穩步向前,用實際行動詮釋了浙江交投人的責任與擔當。(賈鑫超 祝金鋒 沈吉雨)
